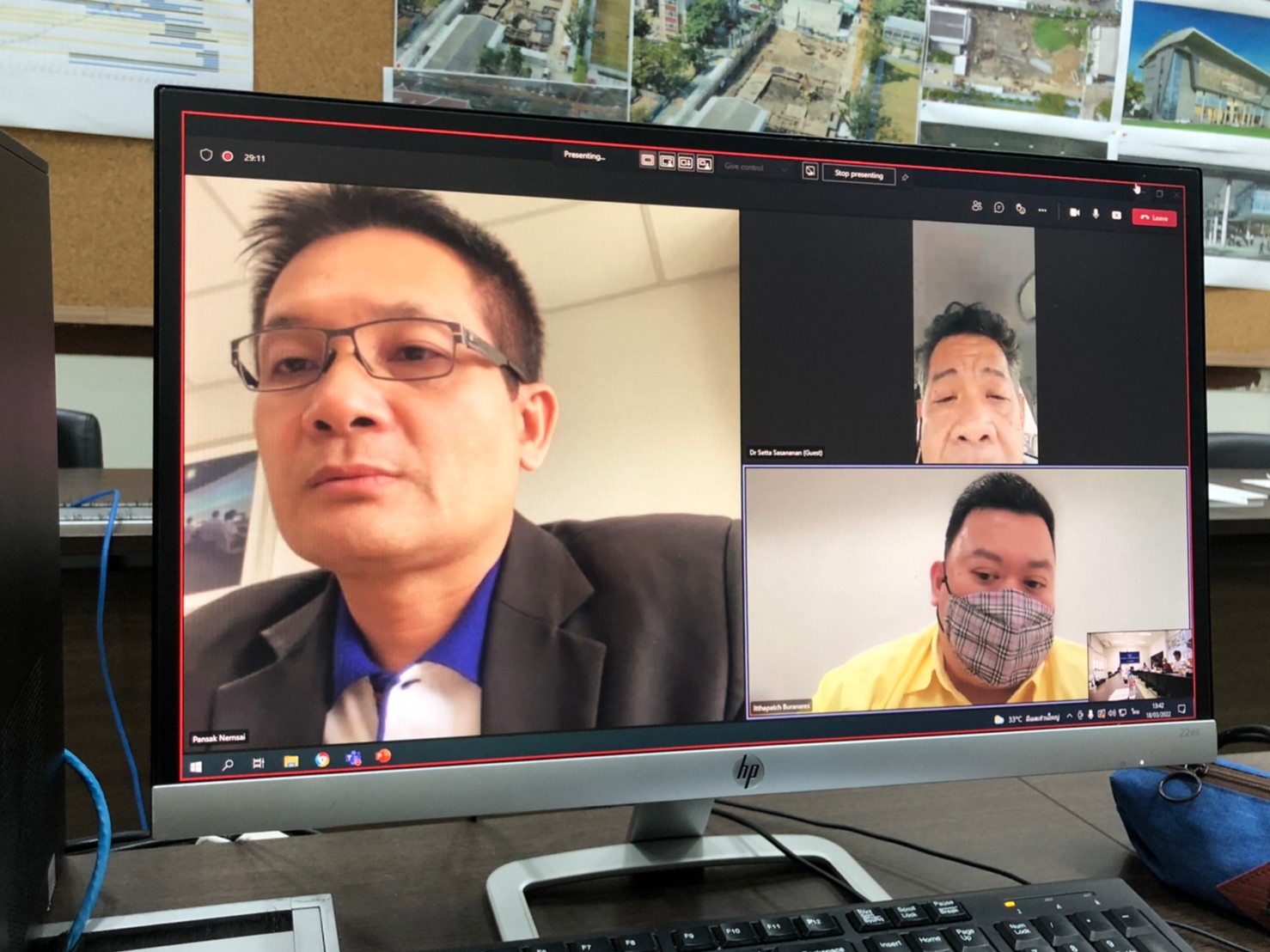

| กิจกรรมและการประชุมล่าสุด |
|||||
|
| ||||

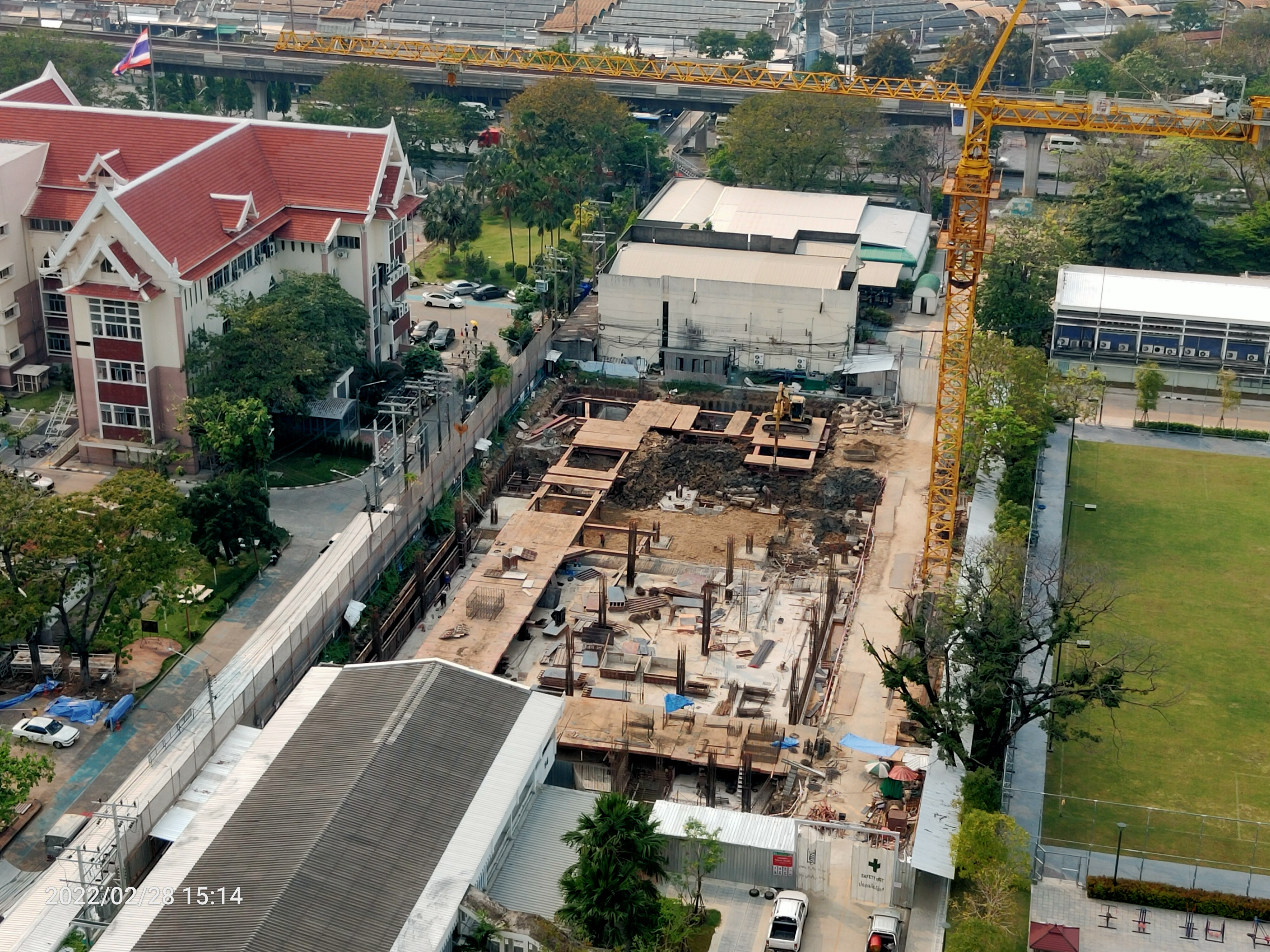

ความก้าวหน้างานก่อสร้าง สรุป ณ วันที่ 18 พฤษภาคม 2565 |
เปรียบเทียบผลการดำเนินงานก่อสร้าง |
|
|
เริ่มสัญญาตั้งแต่ 8 กรกฎาคม 2564 สิ้นสุดสัญญา 29 ธันวาคม 2565 ระยะเวลาก่อสร้างตามสัญญา 540 วัน (18 เดือน) ระยะเวลาทำงานที่ผ่านไป 315 วัน คงเหลือระยะเวลาก่อสร้าง 225 วัน |
แผนงานก่อสร้างกำหนดไว้ 29.38% ผลงานก่อสร้างทำได้ 25.92% |
|
